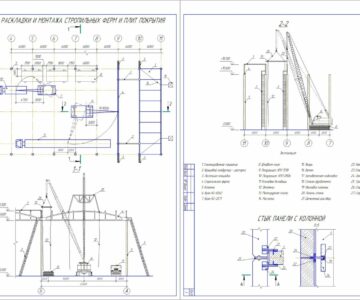

Монтаж железобетонных конструкций многоэтажного промышленного здания

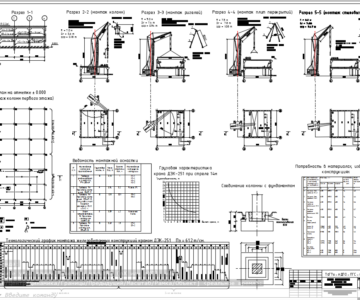

технологическая карта монтажа трехэтажного здания, схемы монтажа конструкций, узлы, календарный график, часовой график. АГТУ СФ IV-3

Технико-экономические показатели:
1. Объем монтажных работ V=2245,4т
2.Общая трудоемкость монтажных работ Q=
3. Выработка на одного рабочего в смену В=3,53т
4. Производительность монтажного крана
ДЭК-25г Пэт=90,7т/см
СКГ-40 Пэт=65,5т/см
К-631 Пэт=45,6т/см
5. Продолжительность монтажных работ 23дн
6.Стоимость монтажа 1т конструкции 118,8руб/т

Состав: технологическая карта Язык документа

Софт: Компас v10

Каталог / Строительство / Проекты Производства Работ и Технологические Карты / Монтаж железобетонных конструкций многоэтажного промышленного здания

Просмотр файлов
График монтажа.cdw
Чтобы скачать чертеж, 3D модель или проект, Вы должны зарегистрироваться и принять участие в жизни сайта.

Еще чертежи и проекты по этой теме:

НЕТ КОММЕНТАРИЕВ

Оставьте комментарий, отзыв о работе, жалобу (только конкретная критика) или просто поблагодарите автора.

ДОБАВИТЬ КОММЕНТАРИЙ
